Baufortschritt – Fertigstellung

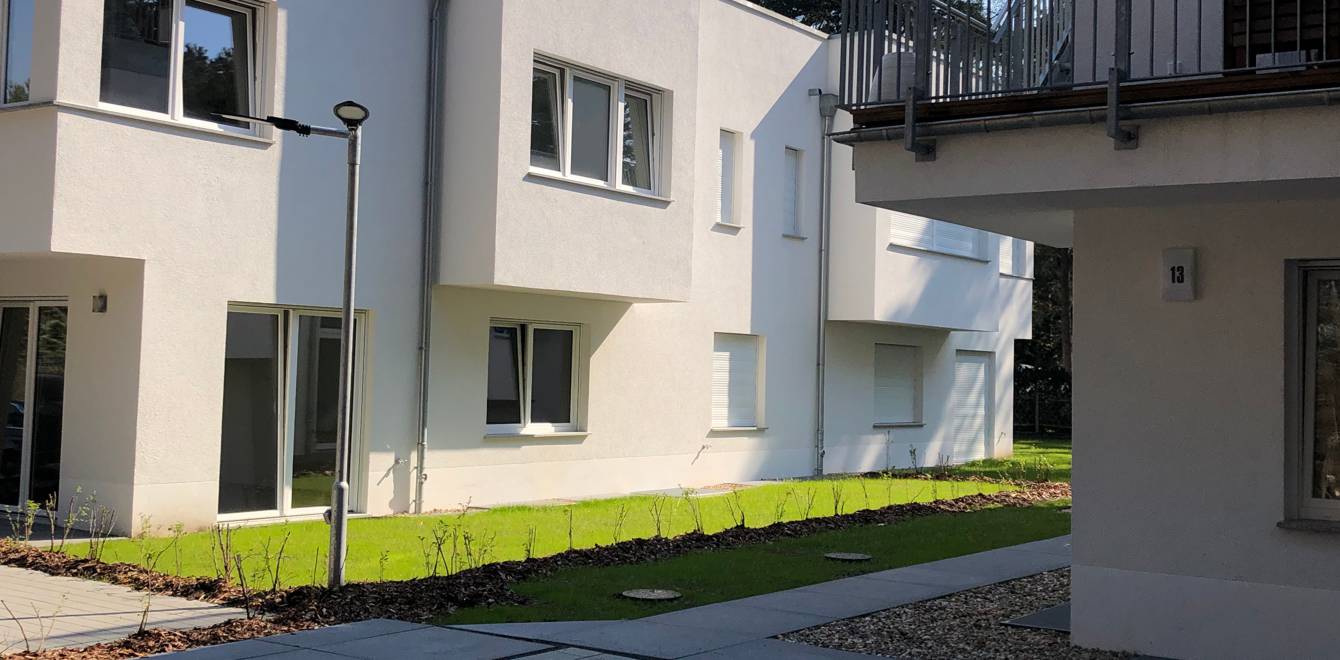

Fertigstellung Amselweg

Durch den milden Winterbeginn konnte nach der Fertigstellung der Wohnungen auch die Außenanlage abgeschlossen werden. Die Übergabe der beiden Wohnhäuser mit je 4 Wohneinheiten war am 22.12.2022. Sie suchen Wohneigentum? Erfragen Sie die aktuelle Verfügbarkeit! „Wohnungen am Scharmützelsee“ als 3- … Weiterlesen …

Baufortschritt – Beginn Errichtung Außenanlage

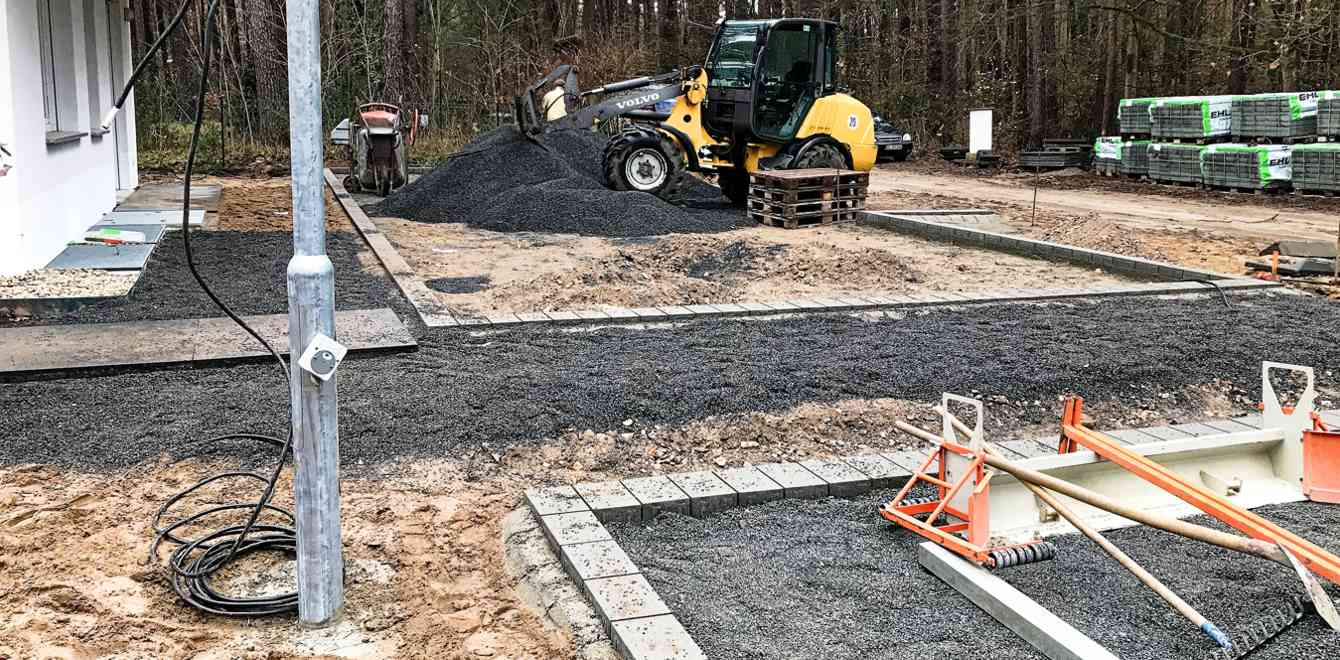

Beginn Aussenanlage Amselweg

Nach Einbau der Lichtschächte für die Kellerräume und der Rigolen (Auffangbecken für Regenwasser) konnte mit den Arbeiten für die Außenanlage begonnen werden. Diese beinhaltet die Zuwegung und Stellflächen der PKW-Stellplätze, Fahrrad-Stellplätze und die Müllplatzeinfassung.

Baufortschritt – Fertigstellung Dachterrassen

Fertigstellung Dachterassen Amselweg

Anfang August 2022 wurden darauffolgend die Dachterrassen mit den Solaranlagen, Kieselsteinen und Lärchenholzdielen für die Erwerber der Dachgeschosswohnungen fertig gestellt. Die Solaranlagen werden für alle Wohneinheiten zur Warmwassergewinnung und Heizung genutzt.

Baufortschritt – Fertigstellung Fassade

Fertigstellung Fassade Amselweg

Ende Juni 2022, nach dem Einbau der Fenster und der Abrüstung beider Häuser, war die Fertigstellung der Fassaden mit einem Wärmedämmverbundsystem gemäß Wärmeschutznachweis mit Struktur-Oberputz abgeschlossen.

Baufortschritt – Der Keller

Baufortschritt Keller AW14

Direkt nach der Grundsteinlegung wurden die Arbeiten zur Erstellung der Häuser weitergeführt. Die Sauberkeitsschicht wurde hergestellt. Nach Fertigstellung der Bewährung und der Bodenplatte hat die Erstellung des Kellers begonnen.

Baufortschritt – Die Grundsteinlegung

Grundsteinlegung

Die Grundsteinlegung in Bad Saarow für den Amselweg 13 und 14 fand am 21.08.2021 statt. Mit Grillfleisch und selbstgemachtem Kartoffelsalat wurde diese zünftig gefeiert. Der Einladung durch die Expert-Immobiliengesellschaft Amselweg GmbH & Co. KG sind Wohnungserwerber, Kaufinteressenten und Handwerker gefolgt. … Weiterlesen …
